Cambio gestionale aziendale: quando farlo e come ridurre i rischi

Procedi al cambio gestionale solo se sono presenti segnali oggettivi come blocchi di integrazione, costi di manutenzione crescenti o attività manuali ripetitive che superano il ragionevole. La strategia più sicura è un percorso in fasi: assessment, migrazione dati controllata, test e formazione, con governance chiara. I tre rischi da presidiare da subito sono lo sforamento di budget, la sicurezza dei dati e la resistenza delle persone al cambiamento.
In breve:
- La sostituzione del gestionale è consigliabile quando i limiti tecnici causano costi superiori alla nuova implementazione o quando le attività manuali prevalgono sui benefici del sistema attuale.
- I segnali più affidabili per cambiare sono rallentamenti ricorrenti, assenza di integrazioni essenziali e costi di manutenzione in crescita senza nuove funzionalità.
- La gestione del cambio deve seguire un percorso strutturato con assessment, migrazione controllata e test, coinvolgendo i principali stakeholder e prevedendo un piano di formazione specifico.
- È fondamentale prevedere riserve di budget per rischi come sforamenti, ritardi e problemi di conformità, e richiedere sempre un piano di rollback scritto prima di procedere.
- Connettere con un fornitore affidabile, verificare referenze e pianificare un rollout progressivo riducono i rischi e favoriscono un’efficace adozione del nuovo sistema.
Indice
- Segnali pratici che indicano quando cambiare il gestionale
- Principali rischi del cambio gestionale e come neutralizzarli
- Cosa fare prima di cambiare: checklist preparatoria per manager
- Fasi operative e strumenti pratici per la migrazione
- Come scegliere il partner giusto: criteri e domande da porre
- Prove ed esperienza di LINKWARE nel cambio gestionale
- Il vero collo di bottiglia non è la tecnologia
- Un percorso operativo per affrontare il cambio con LINKWARE
- Fonti
- Domande frequenti
Segnali pratici che indicano quando cambiare il gestionale
Un gestionale va sostituito quando i limiti tecnici cominciano a costare più della sostituzione stessa. I segnali più affidabili sono osservabili e misurabili, non percezioni soggettive.
- Lentezza operativa ricorrente: report o chiusure contabili che richiedono ore invece di minuti.
- Assenza di integrazioni native con e-commerce, CRM o sistemi di produzione, con dati che viaggiano ancora su file Excel.
- Personale che dedica una quota significativa della giornata a controlli manuali o correzioni di errori del sistema.
- Costi di manutenzione e personalizzazioni che crescono ogni anno senza un corrispondente aumento di funzionalità.
- Impossibilità di esportare i dati in formati standard per confrontarli con altri strumenti aziendali.
Le imprese possono destinare una quota rilevante del ciclo di vita di un software alla sola manutenzione, secondo la letteratura ripresa nel framework di impact analysis per il change management post-implementazione. Se la spesa annua per tenere in vita il sistema attuale si avvicina a quella di un progetto di sostituzione, il calcolo economico cambia da solo.
Principali rischi del cambio gestionale e come neutralizzarli
I progetti di cambio gestionale raramente falliscono per motivi tecnici. La maggior parte dei progetti ERP italiani soffre di sforamenti di budget, ritardi o resistenze interne, come descritto nell’analisi di Manageritalia sui rischi aziendali del cambio gestionale. Conoscere i rischi in anticipo permette di costruire contromisure concrete.
- Sforamento di budget: prevedi un margine di contingenza sul preventivo iniziale e blocca le personalizzazioni non essenziali nella prima fase.
- Ritardi di progetto: nomina uno sponsor interno con potere decisionale e fissa milestone verificabili ogni due o quattro settimane.
- Perdita di controllo operativo: mantieni il sistema precedente attivo in modalità di sola lettura per un periodo definito, con un piano di rollback pronto in caso di blocco critico.
- Rischi sui dati e conformità: verifica che il fornitore rispetti gli obblighi del codice di condotta Assosoftware per il trattamento dei dati personali durante l’installazione e la migrazione.
Un consiglio: chiedi sempre al fornitore un piano di rollback scritto prima di firmare, non dopo il primo problema in produzione.
L’ostacolo principale, secondo la stessa analisi di Manageritalia, non è tecnologico ma culturale: senza formazione su misura e tempo per metabolizzare il cambiamento, anche il miglior software resta sottoutilizzato.

Cosa fare prima di cambiare: checklist preparatoria per manager
Prima di firmare qualsiasi contratto, un responsabile aziendale dovrebbe attraversare una sequenza di verifiche che riduce le sorprese in corso d’opera.
- Mappa i processi AS-IS e definisci per iscritto gli obiettivi TO-BE: cosa deve fare il nuovo sistema che quello attuale non fa.
- Richiedi una prova di estrazione dati in formato interoperabile (XML o CSV standardizzato) per verificare che nulla resti bloccato nel vecchio sistema.
- Costruisci una mappa delle dipendenze tra processi, funzionalità e dati: questo tipo di impact analysis post-implementazione aiuta a stimare la profondità reale delle modifiche necessarie.
- Definisci un piano di continuità operativa con backup ridondanti durante tutta la transizione.
- Calcola il budget totale comprendendo licenze, migrazione, formazione e assistenza post go-live, non solo il canone iniziale.
- Coinvolgi gli stakeholder di ogni reparto interessato prima della scelta finale, non dopo.
- Pianifica un programma di formazione dedicato per ogni funzione aziendale coinvolta.
Chi salta questi passaggi tende a scoprire i problemi durante la migrazione, quando correggerli costa molto più tempo e denaro. Un piano di change management strutturato aiuta a distribuire questi compiti su un calendario realistico.
Fasi operative e strumenti pratici per la migrazione
Il passaggio da un gestionale a un altro funziona meglio come sequenza controllata, piuttosto che come salto unico. Le fasi di implementazione ERP seguono in genere questo ordine:
- Assessment iniziale: analisi dei processi attuali e definizione dei requisiti del nuovo sistema.
- Proof of concept (PoC): test su un sottoinsieme di dati e processi critici per validare le integrazioni chiave prima di procedere, una pratica raccomandata anche da ERPSelection nei processi di scelta del software.
- Migrazione dati: estrazione dal sistema legaci, normalizzazione dei formati, controlli di qualità e creazione di un audit trail delle trasformazioni.
- Test UAT (User Acceptance Test): verifica da parte degli utenti finali che i processi funzionino come previsto, non solo che il software risponda correttamente.
- Go-live progressivo: attivazione per reparto o filiale, non per tutta l’azienda in un solo giorno.
- Stabilizzazione: monitoraggio intensivo nelle prime settimane con supporto dedicato.
Un approccio modulare con rollout progressivo riduce il rischio operativo rispetto a un’attivazione simultanea di tutte le funzioni, e molte piccole e medie imprese ottengono risultati migliori procedendo per fasi. La stessa logica di introduzione graduale è descritta nella guida di SeeRM sulle fasi di introduzione di un sistema gestionale.
Un consiglio: definisci in anticipo i criteri numerici che autorizzano il passaggio alla fase successiva, così nessuno decide a sensazione durante il go-live.
Come scegliere il partner giusto: criteri e domande da porre
La scelta del fornitore pesa quanto la scelta del software. Un partner che conosce il settore specifico dell’azienda riduce i tempi di configurazione e gli errori di interpretazione dei processi.
- Verifica se il fornitore offre assistenza con un referente unico dedicato o smista le richieste su un centro call generico.
- Chiedi esempi concreti di integrazioni già realizzate tra ERP ed e-commerce o altri sistemi rilevanti per il tuo settore.
- Richiedi una prova tecnica o un PoC su un campione reale dei tuoi dati prima di firmare.
- Chiedi referenze verificabili di clienti con dimensioni e settore simili al tuo.
- Verifica le clausole contrattuali su portabilità dei dati e condizioni di uscita, così da evitare il lock-in tecnologico.
Una checklist di domande da porre ai fornitori candidati durante il workshop di selezione aiuta a confrontare le proposte su basi omogenee, invece che sul solo prezzo.
Prove ed esperienza di LINKWARE nel cambio gestionale
Quando si valuta un fornitore, le prove concrete contano più delle promesse generiche. LINKWARE opera nel settore da trent’anni e ha ottenuto la certificazione Specialist per l’ecosistema Passepartout.
- Ogni cliente ha un referente unico che segue il progetto dall’inizio, senza passaggi tra operatori di un call enter.
- L’offerta integra ERP e e-commerce nello stesso ecosistema, utile per chi deve unificare contabilità, produzione e vendite.
- La gamma comprende soluzioni verticali per vari settori, oltre a servizi di migrazione e integrazione dati.
- La conformità normativa durante la migrazione dei dati segue i principi previsti dal codice di condotta di settore.
Prima di procedere con qualsiasi fornitore, è ragionevole chiedere case study verificabili e il nome del referente che seguirà concretamente il progetto.

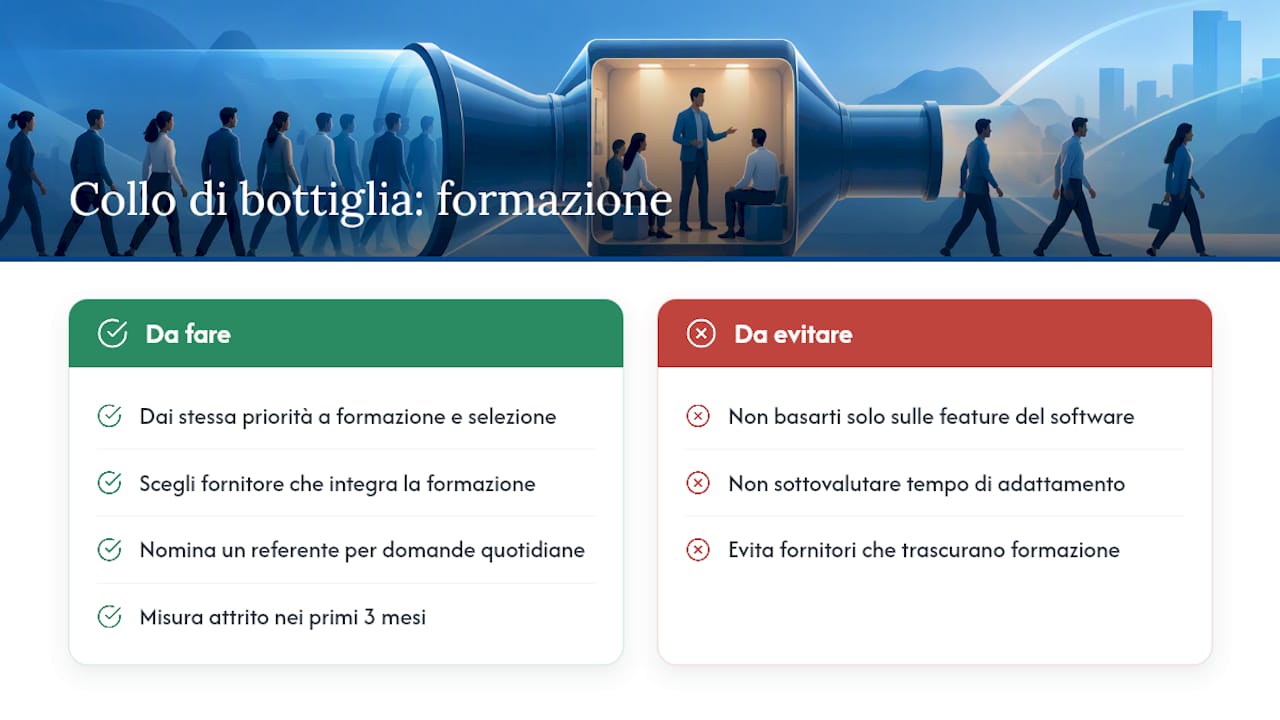

Il vero collo di bottiglia non è la tecnologia
La maggior parte delle guide sul cambio gestionale insiste sulle funzionalità del software: moduli, integrazioni, interfaccia. È un errore di prospettiva. I progetti che falliscono non falliscono quasi mai per un limite tecnico del nuovo sistema, ma per la sottovalutazione del tempo che le persone impiegano a cambiare abitudini di lavoro consolidate da anni.

Il rischio più sottovalutato non è la scelta del software sbagliato, ma la scelta di un fornitore che considera la formazione un accessorio invece che parte del progetto. Chi pianifica il cambio gestionale dovrebbe destinare tanto tempo alla formazione quanto ne dedica alla selezione tecnica, cosa che raramente accade nella pratica.
Il criterio più utile per decidere non è “quale software ha più funzioni” ma “quale fornitore mi aiuta a ridurre l’attrito organizzativo nei primi tre mesi”. Le checklist tecniche servono, ma senza un referente che risponda alle domande quotidiane del personale, anche il miglior gestionale rischia di restare sottoutilizzato per mesi.
— Claudio
Un percorso operativo per affrontare il cambio con LINKWARE
Affrontare un cambio gestionale con un referente unico che segue il progetto dall’assessment al post go-live riduce i tempi di adattamento rispetto a un supporto frammentato su più operatori. LINKWARE lavora così da trent’anni, con certificazione Specialist sull’ecosistema Passepartout.

- Analisi iniziale dei processi e dei dati da migrare, con indicazione dei formati di esportazione disponibili.
- Integrazione tra il software gestionale LINKWARE e piattaforme e-commerce tramite LINKWARE Shop.
- Assistenza continuativa con un referente unico che conosce la tua attività, senza passaggi tra operatori diversi.
| Cosa chiedere al primo contatto | Perché conta |
|---|---|
| Piano di assessment e tempistiche | Definisce la durata reale del progetto prima di firmare |
| Referenze verificabili nel tuo settore | Riduce il rischio di scoperte tardive sulle capacità del fornitore |
| Modalità di migrazione dati | Verifica portabilità e conformità durante il trasferimento |
Un consiglio: chiedi sempre una data indicativa di go-live già nel primo colloquio: un fornitore che non sa stimarla non ha ancora capito il tuo progetto.
Chi vuole valutare concretamente il passaggio può richiedere un assessment iniziale sulla pagina del software gestionale LINKWARE.
Fonti
- ERP: quando cambiare gestionale è un rischio aziendale — Manageritalia
- ERP e gestionali: le sfide nascoste delle implementazioni e come superarle — CIO
- Framework per il change management post‑implementazione ERP — Parhizkar (City Research)
- Codice di condotta per il trattamento dei dati personali — Garante/Assosoftware
Domande frequenti
Cosa significa cambio del gestionale?
Il cambio del gestionale è il passaggio da un software di gestione aziendale a un altro, spesso perché il sistema attuale non copre più le esigenze di integrazione, reportistica o scalabilità dell’azienda. Comprende tipicamente assessment, migrazione dei dati, test e formazione del personale.
Quanto costa un gestionale per un’azienda?
Il costo varia in base al numero di utenti, ai moduli scelti e al livello di personalizzazione richiesto, quindi non esiste una cifra unica valida per tutte le aziende. LINKWARE non pubblica un prezzo fisso per il proprio software gestionale: il costo viene definito dopo un assessment iniziale su misura.
Cos’è il gestionale di un’azienda?
Il gestionale è il software che centralizza le attività operative di un’impresa, come contabilità, magazzino, produzione e vendite, in un unico sistema. Le versioni più complete integrano anche moduli per e-commerce, CRM e risorse umane.
Come scelgo il momento giusto per cambiare gestionale?
Il momento giusto arriva quando i costi di manutenzione del sistema attuale crescono senza nuove funzionalità, oppure quando mancano integrazioni critiche con altri strumenti aziendali. Vale la pena avviare un assessment formale non appena questi segnali diventano ricorrenti, invece di aspettare un blocco operativo.
Raccomandati
Vuoi digitalizzare la tua azienda?
Un consulente LINKWARE ti propone la soluzione su misura, senza impegno.
Richiedi una demo gratuita
