Blog · Gestionale
Fasi di implementazione ERP: guida pratica per PMI

Un progetto ERP efficace segue una sequenza precisa: diagnosi dei processi, selezione del software, progettazione dei flussi, configurazione, migrazione dati, test, go-live e stabilizzazione, seguiti da formazione e miglioramento continuo. Saltare anche una sola di queste fasi di implementazione ERP, o comprimerle per rispettare una scadenza, è la causa più frequente di sforamenti di budget e avvii in produzione problematici.
La roadmap operativa si articola in otto passaggi con output misurabili:
- Diagnosi as-is / to-be — mappatura dei processi attuali, identificazione dei gap, definizione dei KPI obiettivo. Deliverable: documento di analisi e business case approvato.
- Selezione del software — valutazione funzionale, analisi del TCO, verifica delle integrazioni. Deliverable: shortlist e contratto firmato.
- Progettazione dei flussi e scelta dei moduli — gap analysis, scope definitivo, decisione sulle personalizzazioni. Deliverable: blueprint di progetto.
- Configurazione e sviluppo — parametrizzazione del sistema, sviluppo delle personalizzazioni approvate, scope freeze. Deliverable: ambiente di test configurato.
- Migrazione dati — pulizia, mappatura, caricamento in ambiente di test, verifica della qualità. Deliverable: report di migrazione con tasso di errore accettabile.
- Test — test tecnici, test di integrazione, User Acceptance Testing (UAT). Deliverable: UAT firmato con ampia copertura.
- Go-live — cut-over tecnico, un periodo di hypercare di alcune settimane, stabilizzazione a 90 giorni. Deliverable: sistema in produzione stabile, KPI entro soglia.
- Post go-live — monitoraggio KPI, supporto continuativo, piano di miglioramento. Deliverable: report mensile e backlog di ottimizzazione.
Un consiglio: Prima di avviare qualsiasi attività tecnica, identificate lo sponsor esecutivo e i process owner per ogni area funzionale. Senza questi ruoli attivi, le decisioni si bloccano e i tempi si allungano.
Punti chiave
Un’implementazione ERP riuscita richiede una sequenza precisa di fasi, gate decisionali formali e un piano di change management attivo fin dall’avvio del progetto.
| Punto | Dettagli |
|---|---|
| Sequenza delle fasi | Diagnosi, selezione, progettazione, configurazione, migrazione, test, go-live, post go-live: ogni fase ha deliverable minimi prima di procedere. |
| Durata per PMI | Un progetto completo per una PMI richiede tipicamente 3–12 mesi; un rapid activation su processi standard può completarsi in 6–12 settimane. |
| Go-live strutturato | Il go-live comprende cut-over tecnico, un periodo di hypercare di alcune settimane e stabilizzazione a 90 giorni con KPI misurabili a 30, 60 e 90 giorni. |
| Governance e ruoli | Sponsor esecutivo, steering committee, project manager e process owner devono essere attivi prima dell’avvio; i gate go/no-go vanno definiti per iscritto. |
| Linkware per le PMI | Linkware offre assessment, implementazione, integrazione ERP-e-commerce e supporto post go-live con referente unico e certificazione Specialist. |

Indice
- Cos’è un’implementazione ERP e perché va gestita come progetto strategico
- Quali sono le fasi dettagliate di un progetto ERP?
- Chi decide, chi approva, chi esegue: ruoli e governance del progetto
- Big-bang, rollout per fasi o pilot: quale strategia scegliere?
- Come verificare la readiness prima del go-live
- Come strutturare la formazione e il change management
- Come strutturare il supporto post go-live e il monitoraggio
- Quali sono i rischi più comuni e come mitigarli
- Quanto dura e quanto costa un’implementazione ERP per una PMI?
- Come Linkware affronta le fasi di implementazione ERP per le PMI italiane
- Il primo passo operativo: da dove conviene partire
- Linkware: un partner concreto per il vostro progetto ERP
- Fonti
Cos’è un’implementazione ERP e perché va gestita come progetto strategico
Un’implementazione ERP non è l’installazione di un software. È un processo end-to-end che ridisegna il modo in cui l’azienda gestisce finanza, produzione, magazzino, vendite e risorse umane in un unico sistema integrato. Questo significa che coinvolge persone, processi e tecnologia contemporaneamente, con interdipendenze che rendono ogni decisione tecnica anche una decisione organizzativa.
Gestirla come progetto strategico implica tre elementi non negoziabili:
- Governance formale: uno steering committee con potere decisionale, un project manager dedicato e gate di approvazione tra una fase e l’altra.
- KPI definiti prima dell’avvio: tempi di chiusura del periodo contabile, percentuale di ordini evasi puntualmente, tempo medio di elaborazione degli ordini. Senza metriche di partenza, non si può misurare il successo.
- Controllo del cambiamento organizzativo: un piano di comunicazione interna, un programma di formazione e una strategia per gestire la resistenza al cambiamento.
La spesa mondiale per soluzioni cloud ERP è in crescita costante, il che influenza direttamente le scelte architetturali e il calcolo del TCO: la migrazione verso il cloud riduce i costi infrastrutturali ma richiede una valutazione attenta dei canoni ricorrenti e delle integrazioni con i sistemi esistenti.
I deliverable strategici minimi da produrre prima di scrivere una sola riga di configurazione sono: il business case con ROI atteso, la road map di progetto con milestone e responsabili, e il set di KPI di successo concordati con la direzione.
Quali sono le fasi dettagliate di un progetto ERP?
Diagnosi as-is e definizione to-be
Secondo IBM, la fase iniziale deve includere l’analisi dei processi attuali, la definizione dei processi target e la costituzione del team di progetto con sponsor e process owner. In pratica, si tratta di intervistare i responsabili di ogni area funzionale, documentare i flussi esistenti e identificare dove il sistema attuale crea colli di bottiglia o errori ripetuti.
L’output di questa fase non è un documento generico: è una lista di processi prioritari con il gap tra lo stato attuale e quello desiderato, quantificato in termini di tempo, costo o qualità. Questo documento diventa il criterio di valutazione per la selezione del software.
Selezione del software e criteri di valutazione
La selezione si basa su quattro assi: copertura funzionale rispetto ai processi to-be, capacità di integrazione con i sistemi esistenti (e-commerce, CRM, il nostro MES per la produzione, il software WMS per il magazzino), TCO su tre anni e solidità del fornitore. Per le PMI italiane, la guida alla scelta dell’ERP giusto è un riferimento utile per strutturare la valutazione e confrontare le opzioni disponibili sul mercato.
Un errore frequente è valutare solo il prezzo della licenza, ignorando i costi di implementazione, formazione, personalizzazioni e supporto post go-live, che spesso superano il costo del software stesso.
Progettazione dei flussi e scelta dei moduli
In questa fase si traduce il blueprint to-be in un disegno tecnico: quali moduli attivare, in quale sequenza, e quali personalizzazioni sono davvero necessarie. La regola pratica è limitare le personalizzazioni al minimo indispensabile. Ogni modifica al codice standard aumenta i costi di manutenzione, complica gli aggiornamenti futuri e allunga i tempi di test. Le estensioni non critiche vanno differite al post go-live.
Un approccio modulare, che attiva prima i processi core e aggiunge funzionalità in fasi successive, riduce il rischio e permette di ottenere risultati concreti in tempi brevi, come confermano le metodologie strutturate per PMI.
Configurazione e sviluppo
La configurazione parametrizza il sistema secondo il blueprint approvato. Lo scope freeze, ovvero il blocco formale delle modifiche al perimetro del progetto, deve avvenire prima dell’inizio della configurazione. Ogni richiesta di modifica successiva allo scope freeze deve passare per un processo formale di change request con valutazione di impatto su tempi e costi.
Migrazione dati: pulizia, mappatura e test
La migrazione dati è la fase che genera più sorprese negative. Il processo corretto prevede: audit del dato sorgente, classificazione per qualità e rilevanza, pulizia (deduplicazione, correzione di formati, eliminazione di record obsoleti), mappatura verso il modello dati del nuovo sistema, caricamento in ambiente di test e verifica della qualità con criteri numerici predefiniti.
La migrazione richiede anche test di throughput per verificare che i volumi di dati siano compatibili con i limiti delle API e le prestazioni del sistema. Un piano di rollback dati deve essere pronto prima del cut-over.
Un consiglio: Eseguite almeno due cicli completi di migrazione in ambiente di test prima del go-live. Il primo ciclo rivela i problemi di qualità del dato; il secondo verifica che le correzioni siano state applicate correttamente.
Test: tecnici, integrazione e UAT
I test si articolano in tre livelli. I test tecnici verificano che il sistema funzioni correttamente in isolamento. I test di integrazione verificano che i flussi tra moduli e tra sistemi esterni (e-commerce, banche, logistica) funzionino end-to-end. Lo User Acceptance Testing (UAT) è condotto dagli utenti chiave aziendali e certifica che il sistema risponde ai requisiti di business definiti nella fase to-be.
Il criterio di uscita dalla fase di test è un UAT firmato con una ampia copertura degli scenari definiti e zero difetti critici aperti.
Go-live: cut-over, hypercare e matrice 30/60/90
Il go-live corretto comprende tre momenti distinti: il cut-over tecnico (tipicamente nel fine settimana), l’un periodo di hypercare di alcune settimane con supporto intensivo, e la stabilizzazione a 90 giorni con verifiche a 30, 60 e 90 giorni. Il go-live si considera completato solo quando i KPI operativi ritornano ai livelli pre-cut-over o li superano.
Post go-live: monitoraggio e miglioramento continuo
Dopo la stabilizzazione, il progetto non si chiude: entra in una fase di ottimizzazione continua. Si tratta di monitorare i KPI definiti in fase di diagnosi, raccogliere le richieste di miglioramento degli utenti, pianificare le release successive e gestire gli aggiornamenti del software. Un backlog di ottimizzazione aggiornato mensilmente è lo strumento operativo di questa fase.
Chi decide, chi approva, chi esegue: ruoli e governance del progetto
Una governance debole è tra le prime cause di fallimento nei progetti ERP. I ruoli minimi necessari sono sei, con responsabilità non sovrapponibili.
| Ruolo | Responsabilità principale | Frequenza di coinvolgimento |
|---|---|---|
| Sponsor esecutivo | Approva budget e decisioni strategiche, rimuove ostacoli | Mensile (steering committee) |
| Steering committee | Approva i gate di fase, gestisce le escalation | Mensile o a ogni gate |
| Project manager | Coordina attività, tempi e risorse | Quotidiana |
| Process owner | Valida i requisiti e firma l’UAT per la propria area | Settimanale |
| Key user | Testa il sistema, forma gli utenti finali, supporta l’hypercare | Continua nelle fasi di test e go-live |
| Team tecnico (fornitore) | Configura, sviluppa, migra i dati, supporta il cut-over | Continua nelle fasi tecniche |
I gate decisionali (go/no-go) devono avvenire al termine di ogni fase principale. I criteri minimi per passare alla fase successiva vanno definiti per iscritto prima dell’avvio del progetto, non durante.
- Gate 1 (fine diagnosi): business case approvato, team di progetto costituito, KPI definiti.
- Gate 2 (fine selezione): contratto firmato, scope concordato, piano di progetto approvato.
- Gate 3 (fine configurazione): ambiente di test pronto, dati migrati in test, piano UAT approvato.
- Gate 4 (fine test): UAT firmato, zero difetti critici, training coverage verificata.
- Gate 5 (go-live readiness): tutti i criteri della checklist di readiness soddisfatti.
Big-bang, rollout per fasi o pilot: quale strategia scegliere?
La scelta della strategia di rollout dipende da tre variabili: eterogeneità dei processi tra le unità aziendali, capacità di supporto disponibile durante il go-live e tolleranza al rischio operativo.
| Strategia | Vantaggi | Svantaggi | Quando sceglierla |
|---|---|---|---|
| Big-bang | Un solo cut-over, costi di transizione contenuti | Rischio concentrato, nessun margine di errore | Processi omogenei, azienda piccola, team di supporto forte |
| Rollout per fasi | Rischio distribuito, apprendimento progressivo | Tempi più lunghi, doppia gestione temporanea | Più sedi o business unit con processi diversi |
| Pilot | Valida il sistema su scala ridotta prima del rollout | Richiede risorse per gestire due ambienti | Prima implementazione, alta incertezza sui processi |
Per un pilot efficace, la checklist minima prevede:
- Perimetro definito (una sede, un reparto, un flusso end-to-end).
- Durata limitata (4–8 settimane operative).
- KPI di validazione concordati prima dell’avvio.
- Criterio di go/no-go per il rollout successivo.
- Documentazione delle lezioni apprese.
Un approccio modulare o ibrido, che combina rapid activation per i processi core e personalizzazioni selettive in fasi successive, riduce i tempi e il rischio rispetto a una trasformazione completa, soprattutto quando le risorse interne sono limitate.
Un consiglio: Se è la prima implementazione ERP dell’azienda, un pilot su un’area funzionale circoscritta vale sempre il tempo che richiede. Permette di formare i key user in condizioni reali e di correggere i problemi prima che impattino l’intera operatività.

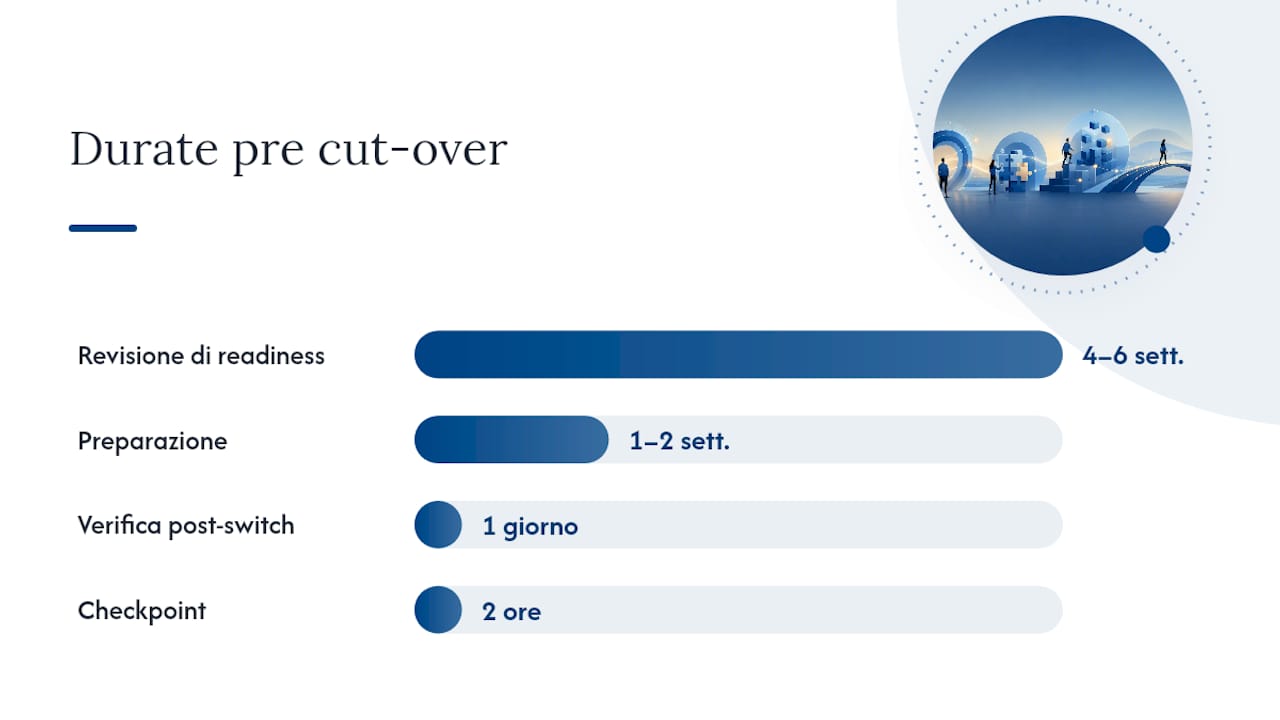

Come verificare la readiness prima del go-live
La revisione di readiness va completata con 4–6 settimane di anticipo rispetto al cut-over. Non è una formalità: è il momento in cui si decide se procedere o posticipare. Posticipare un go-live non pronto è sempre meno costoso di un go-live fallito.
I criteri hard per il go/no-go sono:
- UAT completato e firmato con ampia copertura.
- Test di integrazione superati senza errori critici aperti.
- Migrazione dati completata in ambiente di test con tasso di errore accettabile.
- Training coverage pari o superiore al 90% degli utenti coinvolti.
- Piano di hypercare attivo con team di supporto assegnato.
- Piano di rollback testato e documentato.
Secondo Microsoft Learn, prima del go-live è necessario completare la revisione di readiness che include test di integrazione, UAT firmato, pacchetti deployabili, piano di cut-over, migrazione dati e piano di supporto in produzione.
Il cut-over si articola in tre momenti operativi:
- Preparazione (1–2 settimane prima): backup completo del sistema legacy, comunicazione agli utenti, verifica dell’ambiente di produzione.
- Switch (tipicamente venerdì sera o sabato): esecuzione del piano di cut-over passo per passo, con checkpoint ogni 2 ore e responsabile tecnico reperibile.
- Verifica post-switch (domenica): test di smoke test su tutti i flussi critici, conferma del go-live o attivazione del rollback.
Stabilire backstop point, ovvero punti di ripristino formali, e vietare l’avvio dell’operatività commerciale fino al completamento formale delle fasi critiche è una misura di protezione essenziale, come indicato da CIO.
Un consiglio: Definite un “punto di non ritorno” esplicito nel piano di cut-over: l’ora oltre la quale il rollback non è più praticabile per ragioni di tempo. Tutto ciò che accade prima di quel punto deve avere un’alternativa di ripristino documentata.

Come strutturare la formazione e il change management
La formazione contestuale e una comunicazione strutturata sono fattori determinanti per l’adozione e il successo post go-live. Un sistema configurato perfettamente ma usato male produce risultati peggiori di un sistema mediocre usato correttamente.
Il modello train-the-trainer prevede un rapporto di un key user ogni 20–25 utenti finali. I key user vengono formati prima degli altri, partecipano ai test UAT e diventano il primo punto di riferimento durante l’hypercare. Questo non è solo un’efficienza formativa: è una misura di gestione del rischio operativo, perché distribuisce la conoscenza del sistema all’interno dell’organizzazione.
Il programma formativo si articola per ruolo:
I KPI di adozione da monitorare nelle prime settimane post go-live includono: percentuale di utenti che accedono al sistema ogni giorno, numero di ticket helpdesk per utente (un indicatore inverso della qualità della formazione), tasso di completamento delle transazioni senza errori e utilizzo delle funzionalità chiave rispetto al piano.
La comunicazione interna è parte integrante del change management, non un’attività separata. Gli errori più comuni in questo ambito, come la comunicazione tardiva o frammentata, sono documentati in dettaglio nella guida agli errori di comunicazione aziendale. Un piano di comunicazione che copra le fasi pre-go-live, il cut-over e le prime settimane post go-live riduce la resistenza e aumenta la fiducia degli utenti nel nuovo sistema.
Un consiglio: Avviate la comunicazione interna sul progetto ERP almeno tre mesi prima del go-live. Gli utenti che capiscono il perché del cambiamento collaborano; quelli che lo scoprono il giorno del cut-over resistono.
Come strutturare il supporto post go-live e il monitoraggio
Il supporto post go-live non è un’estensione del progetto: è un servizio strutturato con livelli di servizio (SLA) definiti e metriche di controllo.
I modelli di supporto principali sono due. Il supporto remoto copre la maggior parte delle esigenze operative con tempi di risposta definiti per priorità. Il supporto onsite è necessario nelle prime settimane di hypercare e per interventi su problemi complessi che richiedono accesso diretto al sistema.
Gli SLA minimi da concordare con il fornitore:
- Priorità critica (sistema non operativo): risposta entro 1 ora, risoluzione entro 4 ore.
- Priorità alta (funzione bloccante per un reparto): risposta entro 4 ore, risoluzione entro 24 ore.
- Priorità standard (anomalia non bloccante): risposta entro 1 giorno lavorativo, risoluzione entro 5 giorni.
Le metriche operative da monitorare mensilmente:
- On-time delivery (percentuale di ordini evasi nei tempi concordati).
- Tempo di chiusura del periodo contabile.
- Numero di ticket helpdesk per area funzionale.
- Tempo medio di risoluzione dei ticket.
- Disponibilità del sistema (uptime).
Il ciclo di miglioramento continuo si basa su review mensili del backlog, release pianificate ogni 2–3 mesi e una revisione annuale degli obiettivi di sistema rispetto ai KPI di business.
Un consiglio: Nominate un “owner del sistema ERP” interno, distinto dal project manager del progetto di implementazione. Questa persona gestisce il backlog di ottimizzazione, coordina le release e mantiene il rapporto con il fornitore nel lungo periodo.
Quali sono i rischi più comuni e come mitigarli
I rischi nei progetti ERP si dividono in due categorie: organizzativi e tecnici. I primi sono più frequenti e più difficili da correggere a posteriori.
| Rischio | Categoria | Impatto | Mitigazione |
|---|---|---|---|
| Sponsor assente o non coinvolto | Organizzativo | Blocco decisionale, sforamento tempi | Definire il ruolo dello sponsor nel contratto di progetto |
| Governance debole | Organizzativo | Scope creep, conflitti tra aree | Steering committee con gate formali |
| Training tagliato per risparmiare | Organizzativo | Bassa adozione, alto volume di ticket | Budget formazione non negoziabile nel business case |
| Migrazione dati non testata | Tecnico | Dati corrotti in produzione | Almeno due cicli di migrazione in ambiente di test |
| Integrazioni fragili | Tecnico | Blocchi operativi post go-live | Test di integrazione end-to-end prima del cut-over |
| Personalizzazioni eccessive | Tecnico | Costi e tempi fuori controllo | Scope freeze e processo formale di change request |
Gli errori organizzativi più frequenti nelle PMI italiane:
- Avviare il progetto senza un business case formale.
- Non assegnare tempo dedicato ai process owner (che continuano a fare il loro lavoro ordinario).
- Tagliare il budget di formazione nelle fasi finali del progetto per recuperare costi.
- Non pianificare l’hypercare, assumendo che il sistema funzioni da solo dal primo giorno.
Le mitigazioni tecniche pratiche includono: gate hard con criteri numerici prima di ogni fase, backup point documentati prima del cut-over, criteri di rollback testati e shadow run (esecuzione parallela del vecchio e del nuovo sistema per un periodo limitato) per i processi più critici.

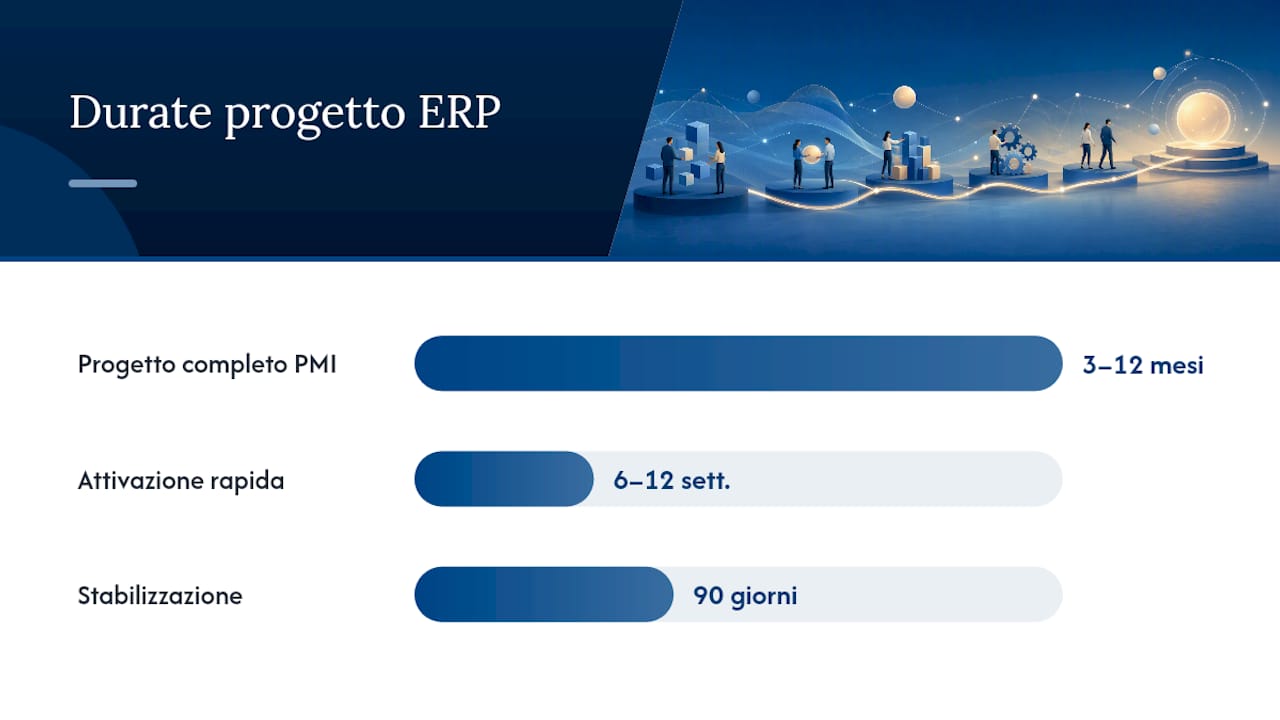

Quanto dura e quanto costa un’implementazione ERP per una PMI?
Le durate variano in modo significativo. Secondo Rand Group, un progetto ERP può durare da 6 settimane (rapid activation su processi standard) a 24 mesi (trasformazione completa con personalizzazioni estese). Per una PMI italiana con processi relativamente omogenei, un progetto completo si colloca tipicamente tra 3 e 12 mesi.
| Scenario | Durata indicativa | Caratteristiche |
|---|---|---|
| Rapid activation | 6–12 settimane | Processi standard, poche personalizzazioni, moduli core |
| Implementazione media PMI | 4–8 mesi | Alcuni moduli custom, integrazione e-commerce, migrazione dati |
| Trasformazione completa | 12–24 mesi | Più sedi, processi complessi, integrazioni multiple |
I principali driver di costo sono:
- Personalizzazioni: ogni sviluppo custom ha un costo diretto e un costo nascosto di manutenzione futura.
- Migrazione dati: la pulizia dei dati storici richiede tempo e risorse spesso sottostimate.
- Integrazioni: connettere l’ERP a e-commerce, CRM, MES o sistemi bancari aggiunge complessità e costo.
- Formazione: ridurla è un risparmio apparente che si paga in produttività persa e ticket helpdesk.
- Hypercare: il supporto intensivo post go-live ha un costo, ma è molto inferiore al costo di un go-live gestito male.
Per una valutazione completa del TCO, la guida ERP per PMI offre un framework pratico per stimare i costi su tre anni, inclusi licenze, implementazione, formazione e supporto continuativo.
La checklist TCO minima da completare prima di firmare un contratto:
- Costo delle licenze (una tantum o canone ricorrente).
- Costo di implementazione (giornate consulenza, sviluppi custom).
- Costo di migrazione dati.
- Costo di formazione (key user e utenti finali).
- Costo di supporto annuale post go-live.
- Costo stimato degli aggiornamenti nei primi tre anni.
Come Linkware affronta le fasi di implementazione ERP per le PMI italiane
Linkware opera nel settore dei software gestionali da 30 anni, con una specializzazione certificata (certificazione Specialist) e un modello di servizio che si distingue per un elemento concreto: ogni cliente ha un referente unico che conosce in profondità la sua attività. Non un call center, non un ticket anonimo, ma una persona che conosce i processi dell’azienda e può rispondere con competenza specifica.
Il metodo operativo di Linkware copre l’intero ciclo di implementazione:
- Assessment iniziale: analisi dei processi as-is, identificazione dei gap e definizione del perimetro di progetto.
- Integrazione ERP-e-commerce: specializzazione nell’integrazione tra gestionale e piattaforme online, con soluzioni concrete per connettere Magento all’ERP e sincronizzare contabilità, magazzino e vendite in un unico flusso.
- Migrazione dati: gestione completa del processo di pulizia, mappatura e caricamento, con test di qualità prima del go-live.
- Formazione e supporto post go-live: programma formativo su misura per ruolo e affiancamento durante l’hypercare.
- Conformità normativa: aggiornamenti costanti per garantire la conformità alle normative italiane (fatturazione elettronica, adempimenti fiscali, normativa sul lavoro).
Un esempio di scope tipico per una PMI manifatturiera italiana: attivazione dei moduli di contabilità, produzione e magazzino, integrazione con il canale e-commerce, migrazione dei dati storici degli ultimi tre anni, formazione di 5 key user e supporto hypercare di 4 settimane. Il risultato atteso è una visione integrata di ordini, produzione e disponibilità di magazzino in tempo reale, con chiusura del periodo contabile nei tempi standard.
Un consiglio: Chiedete al vostro fornitore ERP di mostrarvi un caso reale di implementazione su un’azienda simile alla vostra per settore e dimensione. Le referenze concrete valgono più di qualsiasi presentazione commerciale.
Il primo passo operativo: da dove conviene partire
La raccomandazione più concreta per chi sta valutando un progetto ERP è questa: non iniziate dalla selezione del software. Iniziate da una diagnosi rapida dei tre o quattro processi più critici per il vostro business, quelli dove un errore o un ritardo ha l’impatto maggiore su clienti, margini o conformità.
Da quella diagnosi, definite tre KPI misurabili che volete migliorare. Non generici (“migliorare l’efficienza”), ma specifici e quantificati (“ridurre il tempo di chiusura mensile da 5 a 2 giorni”, “portare l’on-time delivery dall’82% al 95%”). Questi KPI diventano il criterio con cui valutate i fornitori, misurate il successo del progetto e giustificate l’investimento alla direzione.
I due ruoli da coinvolgere subito sono lo sponsor esecutivo e i process owner delle aree critiche. Lo sponsor garantisce le risorse e rimuove gli ostacoli; i process owner portano la conoscenza dei processi reali. Senza entrambi attivi fin dall’inizio, la diagnosi rimane superficiale e la selezione del fornitore si basa su criteri sbagliati.
I dati da preparare prima di incontrare qualsiasi fornitore: volume mensile di transazioni per area (ordini, fatture, movimenti di magazzino), numero di utenti per ruolo, sistemi esistenti da integrare e lista delle personalizzazioni che ritenete indispensabili. Con questi dati in mano, la conversazione con il fornitore diventa concreta e comparabile.
Linkware: un partner concreto per il vostro progetto ERP
Linkware affianca le PMI italiane in ogni fase del progetto gestionale, dall’assessment iniziale al supporto post go-live, con un referente unico che conosce la vostra azienda e risponde direttamente. Non un servizio standardizzato, ma un percorso costruito sui processi reali della vostra attività.

Con 30 anni di esperienza, certificazione Specialist e una specializzazione concreta nell’integrazione tra ERP e canali e-commerce, Linkware gestisce la complessità tecnica in modo che voi possiate concentrarvi sui risultati di business. Dal software gestionale completo alle soluzioni per la logistica di magazzino, ogni modulo è pensato per funzionare in modo integrato.
Richiedete un assessment iniziale gratuito: in una sessione di lavoro, il team Linkware analizza i vostri processi critici, identifica i gap e vi propone un piano di implementazione con tempi e costi realistici. Contattateci su Linkware per fissare un appuntamento.
Fonti
Le risorse citate in questo articolo offrono documentazione tecnica, metodologie e dati di mercato per chi vuole approfondire aspetti specifici del processo di implementazione ERP.
- Prepare to go-live | Microsoft Learn
- Come implementare la pianificazione delle risorse aziendali (ERP) | IBM
- Implementazione ERP: guida in 6 fasi per un progetto di
- 5 tips for executing a successful ERP go‑live | CIO
Raccomandati
Vuoi digitalizzare la tua azienda?
Un consulente LINKWARE ti propone la soluzione su misura, senza impegno.
Richiedi una demo gratuita
