Blog · Gestionale

MRP e ERP per le PMI manifatturiere: come scegliere

2026 · Claudio Ventre · 16 min di lettura
Tecnico che regola i comandi di una macchina CNC

Per la maggior parte delle PMI manifatturiere italiane, la scelta raccomandata è un ERP che integri nativamente le funzionalità MRP/MRP II. Un sistema MRP standalone pianifica i materiali in modo efficace, ma non elimina la necessità di riconciliare manualmente i dati tra produzione, magazzino e contabilità. Un ERP con modulo MRP integrato risolve questo problema alla radice, perché tutti i dati condividono un unico database: distinta base (BOM), anagrafiche articoli, ordini di vendita, giacenze e registrazioni contabili vivono nello stesso ambiente, senza esportazioni o fogli di calcolo intermedi. Secondo ERP Research, la differenza principale tra MRP e ERP è proprio la scala: l’MRP governa materiali e produzione, l’ERP governa l’intera azienda.

Esistono però condizioni in cui un MRP standalone resta la scelta più efficiente:

  • Produttore mono-sito con un numero contenuto di codici articolo (SKU) e una gamma di prodotto stabile
  • Contabilità già consolidata su un sistema separato che funziona bene e non richiede integrazione con la produzione
  • Budget iniziale limitato e nessuna previsione di crescita multi-sito o multi-entità nel breve periodo

Fuori da questi scenari, il costo nascosto della riconciliazione manuale tra sistemi disconnessi supera rapidamente il costo di un ERP integrato. Il contesto Industria 4.0 accelera questa dinamica: l’integrazione con il software MES e il modulo WMS richiede un’unica piattaforma di dati, non una catena di connettori punto a punto.


Punti chiave

Un ERP con modulo MRP/MRP II integrato è la scelta più efficiente per le PMI manifatturiere italiane con più siti, esigenze di reporting consolidato o integrazione con e-commerce e MES.

Punto Dettagli
MRP vs ERP: la differenza è la scala L’MRP pianifica materiali e produzione; l’ERP governa l’intera azienda su un database condiviso.
MRP II aggiunge capacity planning MRP II include simulazioni «what-if», pianificazione manodopera e cost accounting, ed è la base dei moderni ERP.
Quando MRP standalone basta Produttori mono-sito con meno di alcune centinaia di SKU attivi e contabilità separata già efficiente possono operare con MRP standalone.
KPI da misurare dopo il go-live OTIF, giorni di inventario (DIO) e accuratezza del piano sono i primi indicatori da monitorare nei 6 mesi successivi.
Linkware per PMI manifatturiere Linkware offre implementazione ERP+MRP con account manager dedicato, pulizia dati, integrazione MES/e-commerce e formazione su misura.

Indice

Cos’è l’MRP e come funziona nella pianificazione dei materiali

L’MRP (Material Requirements Planning) è il motore che calcola quanti materiali servono, quando e in quale quantità, per soddisfare un piano di produzione. Come chiarisce SAP, partendo da domanda, distinta base e lead time, l’MRP suggerisce gli ordini di acquisto e di produzione necessari per coprire il fabbisogno previsto o reale.

Gli input principali di un sistema MRP sono:

  • BOM (distinta base): struttura gerarchica del prodotto finito con tutti i componenti e i semilavorati
  • MPS (master production schedule): piano di produzione che indica cosa produrre e in quale quantità per ogni periodo
  • Giacenze: stock disponibile, stock allocato e stock in arrivo
  • Lead time: tempi di approvvigionamento e di produzione per ogni codice articolo
  • Ordini di vendita confermati e previsioni di domanda

Il flusso operativo segue una logica precisa: dall’MPS si esplode la BOM per calcolare il fabbisogno lordo di ogni componente; si sottraggono le giacenze disponibili e gli ordini già aperti (netting); il risultato sono i fabbisogni netti, che il sistema converte in proposte di ordine di acquisto o di produzione, rispettando i lead time.

Un consiglio: la qualità della BOM e dei lead time è il fattore più critico per l’accuratezza dell’MRP. Secondo Wikipedia, dati di input inaccurati producono proposte di ordine errate e inefficienze a cascata. Prima di attivare qualsiasi motore MRP, verificare che ogni codice articolo abbia lead time aggiornati e che la BOM sia completa e priva di componenti obsoleti.


Cosa fa un ERP e quali moduli contano per il manufacturing

Un ERP (Enterprise Resource Planning) è una piattaforma aziendale unica che connette su un database condiviso tutte le funzioni operative: finanza, magazzino, vendite, acquisti, produzione e risorse umane. La differenza rispetto a un MRP standalone non è solo funzionale, è strutturale: con un ERP non esistono silos di dati da sincronizzare manualmente.

I moduli rilevanti per un’azienda manifatturiera includono:

  • Produzione con MRP/MRP II: pianificazione materiali, capacity planning e schedulazione ordini
  • Acquisti: gestione fornitori, ordini di acquisto e ricezione merci collegata al magazzino
  • WMS (gestione magazzino): movimentazioni, ubicazioni, lotti e tracciabilità
  • Finanza e contabilità: registrazioni automatiche da produzione e acquisti, cost accounting per commessa o prodotto
  • CRM e vendite: ordini clienti che alimentano direttamente l’MPS
  • MES (Manufacturing Execution System): raccolta dati in tempo reale da macchine e operatori, con feedback al modulo di produzione

Il vantaggio del database unico si misura in modo concreto: quando un ordine di vendita viene confermato, l’MRP lo vede immediatamente senza importazioni; quando un ordine di acquisto viene ricevuto, il magazzino si aggiorna e la contabilità registra il movimento in automatico. L’integrazione ERP con MES Industria 4.0 aggiunge un ulteriore livello: i dati di avanzamento produzione e i tempi macchina alimentano il sistema in tempo reale, rendendo il piano di produzione sempre allineato alla realtà del reparto.


Quali sono le differenze pratiche tra MRP e ERP?

La distinzione tra i due sistemi si chiarisce meglio guardando il perimetro funzionale, gli utenti coinvolti e i dati che ciascuno gestisce.

Dimensione MRP standalone ERP con MRP integrato
Perimetro funzionale Materiali e produzione Intera azienda (produzione, finanza, vendite, HR, magazzino)
Utenti principali Responsabile di produzione, pianificatore Tutti i reparti aziendali
Dati master richiesti BOM, MPS, lead time, giacenze BOM, anagrafiche clienti/fornitori, piano dei conti, giacenze, ordini
Output principali Proposte ordini acquisto/produzione Proposte ordini + report finanziari + KPI aziendali integrati
Tempi di implementazione tipici 1–3 mesi 3–9 mesi (PMI)
Costo relativo Inferiore Superiore, ma TCO spesso più basso nel medio periodo

Due profili aziendali esemplificano bene la scelta:

  • MRP standalone: un’officina meccanica mono-sito con 200 codici articolo, contabilità gestita da uno studio esterno e nessuna previsione di espansione. Il sistema MRP copre il fabbisogno operativo senza richiedere integrazione con finanza o CRM.
  • ERP con MRP integrato: un produttore di componenti con due stabilimenti, vendite sia B2B che e-commerce, necessità di reporting consolidato e audit di tracciabilità per clienti del settore automotive. Qui un MRP standalone crea più problemi di quanti ne risolva.

Il trade-off principale è tra tempo di implementazione e scalabilità. Un MRP si attiva in poche settimane, ma non cresce con l’azienda. Un ERP richiede un progetto strutturato, ma elimina i costi di riconciliazione che, nel tempo, diventano significativi.


Come si è evoluto il software: da MRP a MRP II fino all’ERP

La sequenza storica aiuta a capire perché oggi l’MRP è quasi sempre un modulo dentro un ERP, non un sistema separato.

  • Anni ’70, MRP: nasce come strumento di pianificazione dei materiali. L’obiettivo è semplice: dato un piano di produzione e una distinta base, calcolare quanti componenti ordinare e quando. Nessuna gestione della capacità produttiva, nessuna integrazione finanziaria.
  • Anni ’80, MRP II: TechTarget descrive MRP II come un’estensione che aggiunge capacity planning, pianificazione della manodopera, controllo dei costi e simulazioni «what-if». La sigla cambia da «Material» a «Manufacturing Resource Planning». Come documenta Wikipedia, MRP II coordina materiali, capacità, finanza e produce output schedulati per macchine e operatori.
  • Anni ’90 e oltre, ERP: l’integrazione si estende a finanza, vendite, HR e logistica. L’MRP II diventa un modulo interno all’ERP, non un sistema autonomo. Investopedia conferma che MRP II fornisce una visione più ampia delle risorse produttive rispetto all’MRP tradizionale, inclusa la capacità di pianificare e allocare forza lavoro e attrezzature.

L’implicazione pratica è diretta: quando si valuta un ERP moderno per il manufacturing, il motore MRP/MRP II è già incluso. La domanda non è «MRP o ERP» ma «quale ERP ha il modulo MRP più adatto al mio processo produttivo».


Perché integrare l’MRP dentro l’ERP porta benefici concreti

Un ERP con MRP integrato riduce i tempi di riconciliazione tra produzione e contabilità e migliora la qualità del reporting aziendale grazie al database condiviso, come evidenziato da ERP Research. I benefici si distribuiscono su più livelli operativi.

Benefici principali:

  • Visibilità unificata: il responsabile di produzione e il CFO guardano gli stessi dati in tempo reale, senza versioni diverse di un file Excel
  • Riduzione delle scorte: la pianificazione integrata con gli ordini di vendita reali riduce il sovra-approvvigionamento; le giacenze di sicurezza si dimensionano su dati affidabili
  • Capacity planning: MRP II e gli ERP moderni offrono simulazioni «what-if» per valutare scenari di domanda, vincoli di capacità o ritardi di fornitura, come sottolinea Investopedia
  • Cost accounting per prodotto: i costi di materiali, manodopera e overhead si aggregano automaticamente per commessa o lotto, senza rielaborazioni manuali
  • Tracciabilità normativa: lotti, scadenze e movimentazioni sono registrati in un unico sistema, semplificando audit e certificazioni

KPI da monitorare dopo l’integrazione:
OTIF (on-time in full), giorni di inventario (DIO), turnover delle scorte, lead time medio di approvvigionamento, accuratezza del piano (scostamento forecast vs. produzione effettiva).

Una dashboard operativa quotidiana dovrebbe mostrare almeno OTIF e DIO in tempo reale: sono i due indicatori che segnalano per primi se il motore MRP sta lavorando su dati corretti o se c’è un problema di qualità nelle anagrafiche.


Quando un MRP standalone basta e quando conviene passare a un ERP

La decisione dipende da alcune variabili aziendali precise. Una checklist rapida aiuta a orientarsi:

  • Numero di SKU gestiti (soglia indicativa: oltre 500 codici attivi la complessità cresce rapidamente)
  • Presenza di più siti produttivi o magazzini decentrati
  • Necessità di reporting finanziario consolidato (più entità legali o centri di costo)
  • Integrazione con canali e-commerce o marketplace
  • Requisiti di tracciabilità normativa (settori automotive, alimentare, farmaceutico)
  • Esigenza di integrare MES per raccolta dati macchina in tempo reale

Scenario A: MRP standalone sufficiente

Un produttore mono-sito con gamma di prodotto stabile, meno di alcune centinaia di SKU attivi e contabilità gestita in modo efficiente da un sistema separato può operare bene con un MRP standalone. I vantaggi sono costi di implementazione contenuti e tempi di avvio rapidi.

Operatori che controllano e scansionano i pacchi all’interno del magazzino

Scenario B: ERP con MRP integrato necessario

Un’azienda con più stabilimenti, clienti che richiedono tracciabilità di lotto, vendite online collegate al magazzino e necessità di consolidare il bilancio su più entità legali non può operare in modo efficiente con sistemi disconnessi. La guida alla scelta degli ERP italiani per PMI di Linkware approfondisce i criteri di selezione per questo profilo. Il rischio di scegliere un MRP standalone in questo contesto è concreto: dati duplicati, errori di riconciliazione e impossibilità di generare report affidabili in tempi utili per le decisioni.

Molte PMI seguono un percorso naturale: iniziano con MRP standalone più contabilità separata e migrano a ERP quando la complessità finanziaria e la necessità di reporting consolidato rendono onerosa la gestione manuale, come documentato da ERP Research.


Come si implementa un progetto MRP/ERP: fasi, tempi e costi

Un progetto di integrazione MRP/ERP per una PMI manifatturiera segue fasi ben definite. Saltarne una, in particolare la pulizia dei dati, è la causa più frequente di ritardi e costi imprevisti.

  1. Assessment iniziale: mappare i processi produttivi, i sistemi esistenti e i gap funzionali. Identificare i dati critici (BOM, lead time, anagrafiche fornitori) e il loro stato di qualità.
  2. Definizione dei requisiti: tradurre i processi in requisiti funzionali per il sistema. Coinvolgere responsabile di produzione, CFO e responsabile IT fin da questa fase.
  3. Pulizia dei dati: questa è la fase più sottovalutata. BOM incomplete, lead time non aggiornati e codici articolo duplicati compromettono l’intero progetto. Assegnare responsabilità chiare per ogni anagrafica riduce drasticamente il tempo di stabilizzazione post go-live.
  4. Configurazione MRP/ERP: parametrizzare il motore MRP (politiche di riordino, giacenze di sicurezza, calendari produttivi), configurare i moduli collegati (acquisti, magazzino, finanza).
  5. Test e pilot: avviare il sistema su una linea o una famiglia di prodotti prima del roll-out generale. Verificare che le proposte di ordine siano coerenti con la realtà operativa.
  6. Go-live e stabilizzazione: i primi 4–8 settimane dopo il go-live richiedono monitoraggio intensivo. I KPI di progetto (accuratezza proposte MRP, tempi di chiusura ordini) devono essere misurati settimanalmente.
  7. Formazione continua: la formazione non finisce al go-live. Gli utenti che capiscono la logica del motore MRP fanno scelte migliori sui dati di input, migliorando l’accuratezza del sistema nel tempo.

Tempistiche realistiche per una PMI: 3–6 mesi per un’implementazione standard con un unico sito; 6–9 mesi per configurazioni multi-sito o con integrazioni MES/e-commerce. Per stimare il costo totale di proprietà, la guida TCO ERP di Linkware offre un framework pratico per PMI italiane.

Red flag da monitorare:

  • Dati BOM non validati prima dell’avvio della configurazione
  • Resistenza interna dei reparti a modificare i processi esistenti
  • Sottostima delle ore di formazione (spesso il 30–40% del budget formazione viene tagliato per recuperare tempo)
  • Assenza di uno sponsor di progetto con autorità decisionale

Un consiglio: nominare un project owner interno con potere decisionale su priorità e risorse è il singolo fattore che più distingue i progetti andati a buon fine da quelli che si arenano. Il fornitore ERP porta la competenza tecnica; lo sponsor interno porta la conoscenza del business e la capacità di sbloccare le resistenze organizzative.

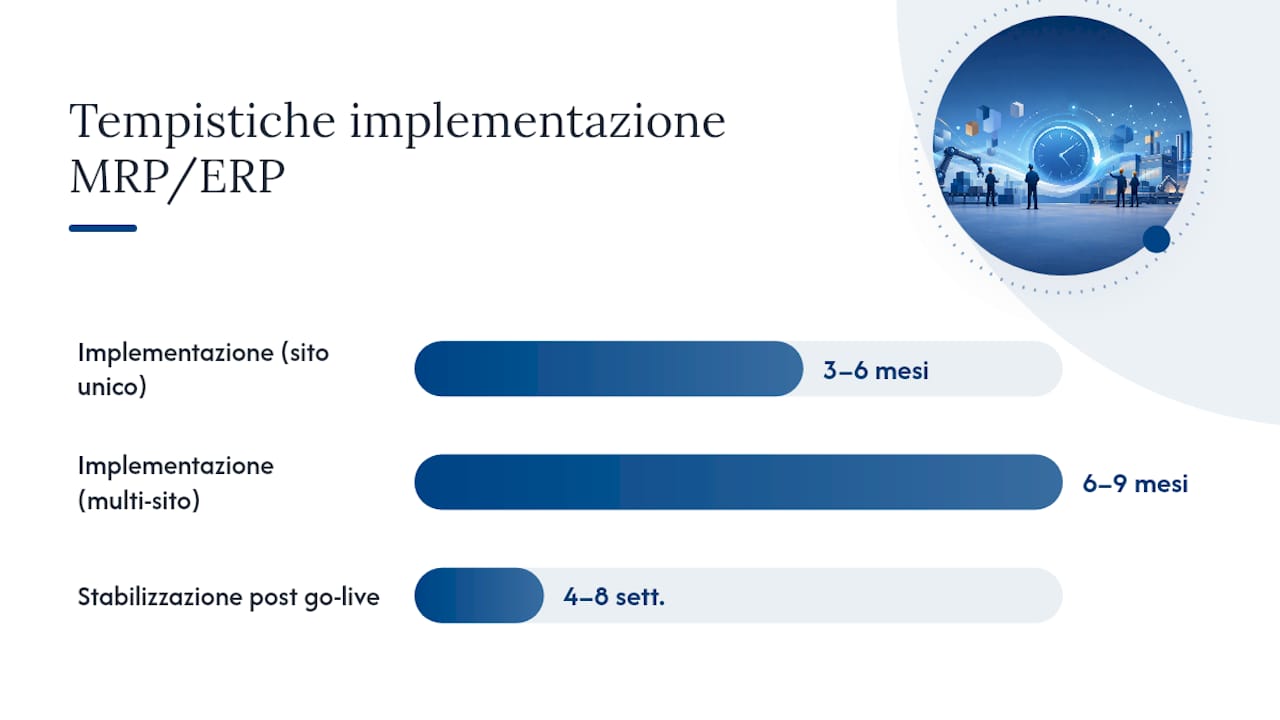

Come si implementa un progetto MRP/ERP: fasi, tempi e costi — overview diagram

Quali domande porre ai fornitori quando si valuta un sistema MRP/ERP

La selezione di un fornitore ERP/MRP è una decisione che impatta l’operatività aziendale per almeno 8–10 anni. Una checklist strutturata riduce il rischio di scegliere sulla base di demo convincenti invece che di requisiti reali.

Criteri funzionali da verificare:

  • Copertura completa di MRP II (capacity planning, simulazioni «what-if», schedulazione a capacità finita)
  • Integrazione nativa con moduli finanziari (cost accounting per commessa, chiusura di periodo automatica)
  • API documentate per integrazione con MES, WMS ed e-commerce
  • Gestione multi-sito, multi-valuta e multi-lingua
  • Tracciabilità di lotto e scadenze integrata nel modulo magazzino

Domande tecniche da porre direttamente al fornitore:

  1. Come gestite l’esplosione della BOM su più livelli con varianti di prodotto?
  2. Come si configurano i lead time variabili per fornitori con tempi di consegna stagionali?
  3. Come funziona la gestione delle giacenze di sicurezza dinamiche (basate su consumo storico)?
  4. Qual è il processo di aggiornamento del software e come vengono gestite le personalizzazioni durante gli upgrade?
  5. Quali referenze avete nel settore manifatturiero italiano, con processi simili ai nostri?

Checklist vendor:

  • Referenze verificabili in aziende manifatturiere italiane di dimensioni comparabili
  • Tempi di implementazione documentati (non solo stimati) su progetti analoghi
  • Modello di licenza chiaro (licenza perpetua vs. canone ricorrente, costi per utente aggiuntivo)
  • SLA di assistenza con tempi di risposta garantiti per problemi bloccanti
  • Piano di formazione strutturato, non solo manuale utente

Red flag commerciali e tecnici: contratti che non consentono l’esportazione dei propri dati in formato standard, moduli non aggiornabili senza rinegoziare il contratto, assenza di referenze verificabili nel settore manifatturiero.


Perché considerare Linkware per un progetto ERP con modulo MRP

Linkware opera nel settore dei software gestionali da 30 anni, con certificazione Specialist e un modello di servizio che assegna a ogni cliente un account manager dedicato, non un call center. Per un progetto ERP+MRP, questo significa avere un interlocutore che conosce il processo produttivo del cliente e può tradurre i requisiti operativi in configurazioni concrete.

I servizi che Linkware offre per progetti di integrazione ERP+MRP includono:

  • Analisi dei requisiti produttivi: mappatura dei processi, identificazione dei gap e definizione del perimetro funzionale
  • Pulizia e migrazione dei dati: supporto strutturato su BOM, anagrafiche articoli e lead time, la fase più critica di ogni implementazione
  • Integrazione con MES e WMS: collegamento tra il modulo di produzione ERP e i sistemi di raccolta dati macchina e gestione magazzino
  • Integrazione e-commerce: connessione tra ERP e canali di vendita online per sincronizzare ordini, giacenze e spedizioni
  • Formazione su misura: percorsi formativi calibrati sui ruoli aziendali coinvolti (responsabile di produzione, acquisti, amministrazione)
  • Assistenza post go-live: canone di assistenza con SLA definiti e account manager dedicato per la stabilizzazione e gli aggiornamenti successivi

Linkware supporta PMI manifatturiere italiane che cercano un partner con esperienza operativa nel settore, non solo competenza tecnica sul software.


La mia prospettiva: quando migrare e cosa aspettarsi davvero

La domanda che sento più spesso dai responsabili di produzione è: «Vale davvero la pena di affrontare un progetto ERP?» La risposta onesta è: dipende da quando lo si fa, non se lo si fa.

Il momento giusto per migrare non è quando il sistema attuale è completamente rotto, ma quando i costi nascosti dei sistemi disconnessi diventano visibili e misurabili: ore di lavoro spese a riconciliare dati tra produzione e contabilità, errori di approvvigionamento per BOM non aggiornate, impossibilità di rispondere in tempi utili a richieste di audit o di reporting consolidato. Quando questi costi superano il costo del progetto ERP, la migrazione è già in ritardo.

Cosa aspettarsi realisticamente: i KPI non migliorano il giorno del go-live. Il periodo di stabilizzazione dura tipicamente 2–4 mesi, durante i quali il team impara a fidarsi del sistema e a correggere i dati di input. Il miglioramento dell’OTIF e la riduzione del DIO diventano visibili nel semestre successivo, non nelle prime settimane. La formazione continua, spesso sottovalutata nei budget di progetto, è ciò che determina se il sistema viene usato bene o male nel lungo periodo.

Un consiglio operativo: iniziare con un progetto pilota su una linea di prodotto o una famiglia di SKU critici, prima del roll-out completo. Questo approccio riduce il rischio, genera dati reali sull’accuratezza del motore MRP e costruisce la fiducia interna nel sistema. Un pilota ben eseguito vale più di qualsiasi demo del fornitore.


Linkware: un partner concreto per l’integrazione ERP+MRP

Per le PMI manifatturiere italiane che hanno deciso di integrare MRP e ERP, il valore di un partner con esperienza operativa nel settore è misurabile fin dalla fase di assessment. Linkware porta 30 anni di esperienza su progetti gestionali per aziende manifatturiere, con un approccio che parte dai processi reali del cliente, non da una configurazione standard.

Linkware

La differenza rispetto a un fornitore generalista è concreta: ogni cliente ha un account manager dedicato che conosce il processo produttivo, segue la pulizia dei dati, coordina l’integrazione con MES e WMS e rimane disponibile dopo il go-live. Non un ticket su un portale, ma un interlocutore che risponde.

Per le aziende che gestiscono anche canali di vendita online, Linkware offre l’integrazione tra ERP e e-commerce per sincronizzare ordini, giacenze e spedizioni in un unico flusso. Per chi vuole approfondire le soluzioni gestionali disponibili, il punto di partenza è il catalogo software gestionale di Linkware.

Per richiedere un assessment iniziale o una demo sul modulo MRP/ERP più adatto al proprio processo produttivo, contattare direttamente Linkware tramite il sito ufficiale.
